프로젝트 일정관리

개념
프로젝트의 성공적 수행과 납기 준수를 위해 일정을 개발하고 이의 준수여부를 감시, 통제하는 관리기법(Plan, Monitor, Control)

I. 프로젝트 납기준수를 위한, 프로젝트 일정관리의 개요

 가. 일정관리(Schedule Management)의 정의

  • 프로젝트의 성공적 수행과 납기 준수를 위해 일정을 개발하고 이의 준수여부를 감시, 통제하는 관리기법(Plan, Monitor, Control)



 나. SW프로젝트 일정계획 수립 시 고려사항

구분

내용

업무담당자(투입자원)

초보자에겐 긴 기간, 숙련자에겐 짧은 기간 기대

전후관계

동시수행과 선행작업을 구분

업무규모

프로그램 코딩규모, 현행업무의 규모 분석

생산성

업무규모/생산성이 업무수행시간이 됨.



II. 프로젝트 일정관리 절차도 및 구성 요소

가. 프로젝트 일정관리 절차도

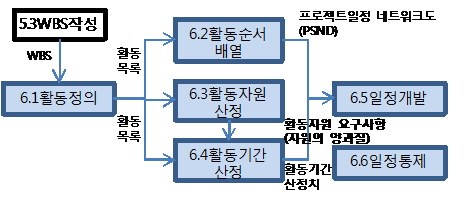

나. 일정관리 구성요소

프로세스

내용

산출물

Activity Definition
(활동정의)

-WBS를 근거로 하여 개별 Activity를 도출

1) 입력물 : WBS, 범위기준선, 기업환경요인, 조직 프로세스 자산

2) 도구/기법 : 분해, 연동기획(Rolling wave planning), 템플릿, 전문가 판단

Activity 목록, Activity 속성, 마일스톤 목록

Activity

Sequencing

(활동순서

배열)

-Activity간의 전후 관계를 정의

1) 입력물 : Activity 목록, Activity 속성,마일스톤 목록, 프로젝트 범위 기술서, 조직 프로세스 자산

2) 도구/기법 : PDM, ADM, 의존관계(FS, 의무,임의, 외부), 선도/지연, 일정 Network 템플릿

프로젝트 네트워크 다이어그램, 프로젝트 문서 갱신



Activity Resource Estimating

(활동 자원 산정)

인적, 물적 자원의 양과 질을 결정

1) 입력물 : Activity 목록, Activity 속성,자원역일표(자원 사용시기, 기간), 기업환경요인, 조직프로세스자산

2) 도구/기법 : 전문가판단, 대안분석, 출판된 자료, 상향식 산정, 프로젝트관리 소프트웨어

RBS(resource breakdown structure), Activity 자원 요구사항

Activity

Duration

Estimating

(활동기간

선정)

-개별 Activity의 수행기간 산정

1) 입력물 : Activity 목록, Activity 속성, Activity 자원요구사항, 자원 역일표, 프로젝트 범위 기술서, 기업환경요인, 조직 프로세스 자산

2) 도구/기법 : 전문적 판단, 유사 산정, 모수산정, 3점산정, 예비분석

Activity 기간 산정치, 프로젝트 문서 갱신

Schedule

Development

(일정개발)

-전체 프로젝트의 일정을 결정

1) 입력물 : PND, Activity 목록, Activity 속성, Activity 자원요구사항, 자원역일표, Activity 기간산정치, 프로젝트 범위 기술서, 기업환경요인, 조직프로세스자산

2) 도구/기법 : 일정 Network 분석, CPM, CCM, Resource leveling, What-If 분석, 선도/지연, 일정단축(crashing, fast tracking), 일정계획 도구

프로젝트 일정, 일정 기준선, 일정자료, 프로젝트 문서 갱신



Schedule

Control

(일정관리)

-계획대비 일정의 차이를 모니터링하고 관리

1) 입력물 : 프로젝트 관리 계획, 프로젝트 일정, 작업 성과보고, 조직프로세스자산

2) 도구/기법 : 성과검토, 차이분석,프로젝트 관리 소프트웨어, 자원 평준화, What-IF 분석, 선도/지연 조정, 일정단축, 일정계획 도구

작업성과 측정치, 조직프로세스 자산 갱신, 변경요청, 프로젝트 관리 계획서 갱신(일정기준선, 일정관리계획서, 원가기준선), 프로젝트 문서 갱신(일정자료, 일정)

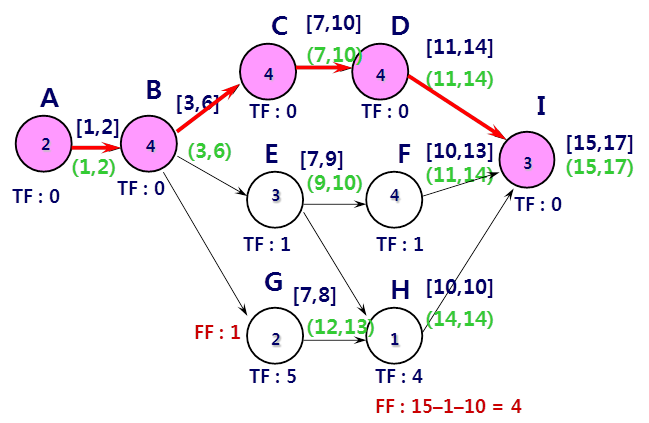

III. 활동순서 결정 기법 및 비교

 가. 선후행 도형법(PDM : Precedence Diagramming)

  1. 활동을 노드로 표시하고 그들의 연관관계를 화살표로 표시. AON(Activity on Node)
  2. 각 활동의 의존관계를 보여주기 위하여 각 마디에 연결
  3. 산행작업 완료 후 후속작업 착수(FS : Finish to Start) 관계만 오직 표현
  4. Activity간 의존관계의 종류
  • SS(Start to Start) : 선행작업을 착수 해야 후속작업 착수 가능
  • FS(Finish to Start) : 산행작업 완료 후 후속작업 착수
  • SF(Start to Finish) : 선행작업을 착수 해야 후속작업 완료 가능
  • FF(Finish to Finish) : 선행작업 완료 해야 후속 작업 완료 가능







 나. 화살 도형법(ADM : Arrow Diagramming)

  1. 활동의 시작과 끝을 원 형태의 노드로 표시하고, 그 사이에 화살표로 활동을 표시하는 방식. AOA(Activity on Arrow)
  2. 각 활동의 의존관계를 보여주기 위하여 각 마디에 연결
  3. 산행작업 완료 후 후속작업 착수(FS : Finish to Start) 관계만 오직 표현

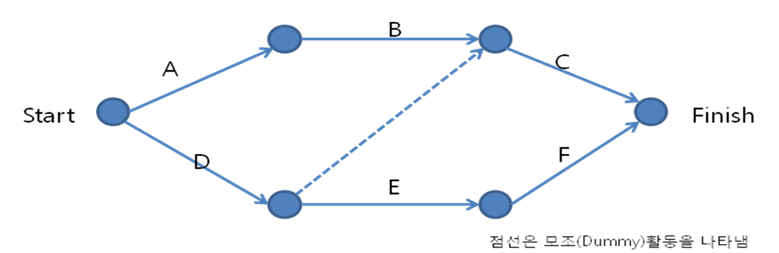

  4. 모든 논리관계를 정확히 명시하기 위하여 모조(Dummy)활동을 사용



다. PDM 과 ADM  비교

항목

선행 도표법(PDM)

가지 도표법(ADM)

특징

활동을 노드 위에 표현

화살표는 활동 사이의 관계

활동을 화살표 위에 표현

노드는 활동의 시작/종료 점

연관관계표현

FS,FF,SS,SF 사용

FS만 사용

장점

활동/단계표시 가능

PERT/CPM에서 널리 사용

작성이 쉬움

단점

작성이 어려움

활동만 표시/단계표시 불가

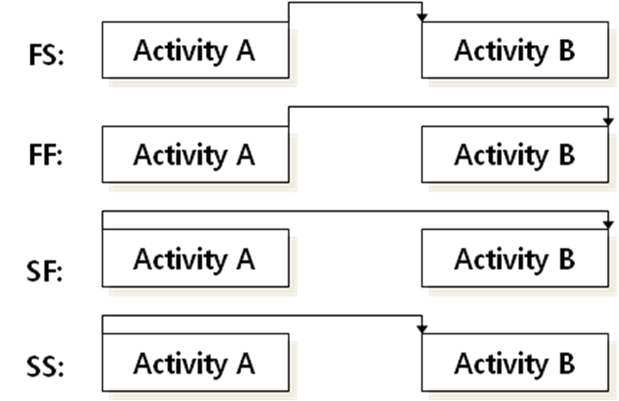

 라. Lead 와 Lag

항목

Lead

Lag

정의

A lead allows an acceleration of the successor activity

선행 활동이 끝나기 전에 후속활동이 착수할 수 있는 개념.



A lag directs a delay in the successor activity

선행 활동이 끝난 후에 일정기간이 지난 뒤 후속활동을 착수.



표현

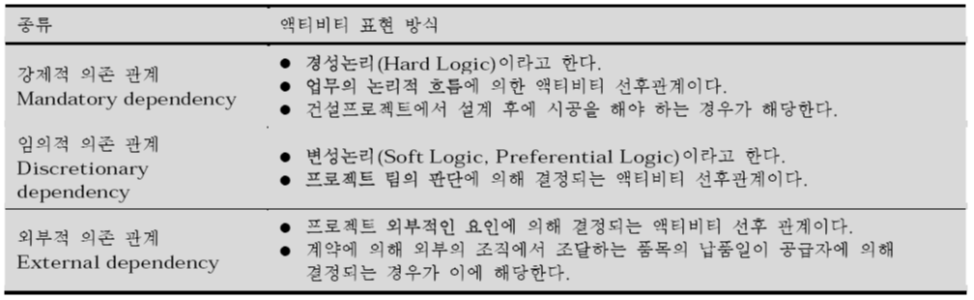

  마. 액티비티 의존관계



IV. 일정추정 및 일정관리 기법

가. 일정 추정 기법

추정 기법

설 명

전문가 판단

기 수행된 유사 프로젝트의 Activity 기간을 추정의 근거로 사용.

여러 프로젝트의 정보를 통계적으로 이용

Simulation

통계적 실험에 의해 수행되는 것으로 컴퓨터를 이용하여 가상적으로 테스트하는 방식4

CPM

Critical Path Method

1점 추정방식이라고도 불리며, 연관관계에 있는 단위 Activity별 완료시간을 더하여 전체 일정을 산정하는 방식

PERT

Project Evaluation & Review Techniques

3점 추정방석이라고도 불리며, 일정 산출에 대한 근거가 희박하거나 다른 기법으로 산정이 어려운 경우에 사용하는 방식

Monte Carlo

Simulation

Activity별 Duration이 임의의 확률분포에 따른다고 가정하고 난수를 생성하여 계산된 값 등 해당 확률분포에 적정한 값을 취해 근사값을 얻는 방법



나. 일정 관리 기법

관리 기법

설 명

Network

Diagram

(PERT/CPM)

- Workflow의 가시성 우수

- Float과 작업간의 종속관계에 대한 표현 가능

- 프로젝트팀 내에 의사소통이 원활

Gantt Chart

- Activity별 Duration이 시각적으로 표현됨

- 계획대비 실정 파악이 용이함

- 이해와 사용이 편리하나, Activity별 연관관계가 표현되지 않아 상호종속성을 찾지 못하고 효과적인 프로젝트를 지원하기 어려운 점이 있음

Milestone

- 중요 일정에 대한 강조 및 경영층 보고용

- 대부분 개발문서 승인과 동일

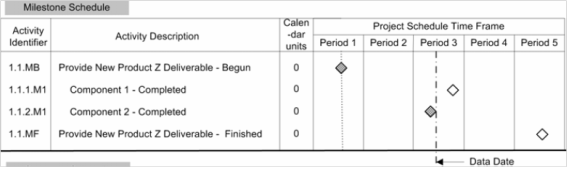

- 기간이 없고, Activity가 아닌 이벤트 중심의 기술



V. 일정관리 단축 기법

 가. 일정단축(Duration Compression) 의 개요

  1. Scope의 변경 없이 프로젝트의 일정을 단축시키는 수학적 분석 방법
  2. 일정 제약에 대한 대응 기법
  3. 전제조건으로 Resource Leveling, 예산, Risk 증가 고려

 나. 일정단축 기법

축기법

내용

Crashing

- 자원(비용)을 Critical path상의 activity에 추가 투입하여 프로젝트 기간단축

- Critical path중에서 비용대비 효과가 높은 activity에 우선적 투입

- Crashing을 한 이후에는 반드시 Critical path의 변경유무 확인

- 자원을 투입하면 기간 및 Critical path가 변경되므로 자원을 한 단위씩 투입

- Critical path상의 activity중에서도 비용대비 효과가 높은 activity에 우선 적용

고객이 납기 단축을 요구하는 상황에서 Crashing은 비용초과를 유발하므로 반드시 고객의 승인이 필요함

Fast Tracking

- 작업간 관계(logical relation)를 조정하여 병행 추진(Load를 찾아냄)하여 기간을 단축

- 재 작업(rework)으로 인하여 기간이 늘어날 수 있는 위험(Risk) 내포

What-if 시나리오

- 다양한 문제점을 고려하여 시나리오 별 분석 실시

- 일정에 영향을 미치는 Factor를 기준으로 분석 및 대안 시뮬레이션

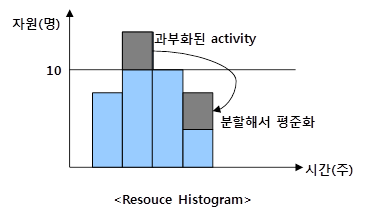

Resource Leveling

-자원분배는 스케줄 실행을 위해 요구되는 자원의 양이 자원한계를 넘는 경우에 실시하는 방법이다.
- 제한된 자원을 보다 중요한 액티비티에 먼저 투입한다

- 프로젝트의 전체 납기를 변경시키지 않고 조정하기 위해서는 non-critical 액티비티(float이 0보다 큰 액티비티)를 조정한다.

- 어떤 액티비티를 얼마만큼 옮기느냐의 결정은 시행착오에 의한 방법을 따른다. (heuristic) 자원평준화는 종종 프로젝트 기간의 연장을 초래한다.



VI. 프로젝트 일정관리 시 고려사항

 가. 실현 가능한 일정 추정



 나. 범위관리의 WBS를 근거로 Activity 도출



 다. 범위, 일정, 원가는 통합되고 측정



 라. 일정 부족 시 Crashing(신규자원추가)이나 Fast Tracking(일정병행)을 고려함
